一、项目任务及工期安排
(一)龙胜各族自治县上塘罗汉果加工产业园配套基础设施建设项目主要建设内容为:
1.冷库建设面积4000平方米;
2.污水及配套设施建设5300平方米;
3.天然气站建设2100平方米;
4.锅炉房建设560平方米;
5.酒精库房300平方米(半地下);
6.供水系统200t/h;
7.新增加B2B生产线4条、B2C生产线4条、锅炉4台、天然气罐6个等。
项目任务:2022年9月30日竣工并投入使用。
(二)工期安排:
1.5月份完成项目招投标并签署施工合同进场施工;
2.6月份完成地基处理工作并进行土建部分工作;
3.7月份完成土建工作;
4.8月份完成设备安装部分工作;
5.9月份完成调试工作并交付使用。
二、项目最新进展情况
(一)征地拆迁工作完成情况:
项目污水处理厂建设用地部分:上塘木材加工厂已完成搬迁。
(二)工作形象进度情况:
项目已完成立项、可行性研究报告批复及初步设计批复,项目供水厂及污水处理厂招投标工作已于5月30日完成,6月14日签署施工合同,现已进场施工进行地基处理工作并进行土建工作;冷库改建部分已挂网招投标;厂房改建部分已完成按照吉福思公司于5月20日提供的方案进行设计,正在进行施工图设计。
(三)投资完成情况:
项目累计到位资金0万元。至今,累计完成投资561.468911万元,其中当月完成投资41.840556万元。
三、存在问题及解决问题的建议
(一)存在问题
1.资金问题。上塘木材厂搬迁至瓢里镇工业集中区原木材加工厂地块,约需资金600万元(收购原厂房资金130万元,新建厂房约380万元,补偿搬迁费约100万元),目前尚未落实;污水处理厂及供水厂已进场施工,项目资金也尚未落实,会影响项目进度。
(二)解决问题的建议
1.请县政府安排项目资金用于木材厂搬迁(因该木材厂用工带动效益好,建议安排易地安置后续产业发展资金)。
2.请县政府协调项目资金,确保项目按计划推进并如期交付。
四、下月工作计划
污水处理厂及供水厂完成土建工作并进行设备安装工作;冷库改造部分确定施工单位并进场施工;厂房改造部分完成招投标工作并确定施工单位进场施工。
五、项目施工图(要求用原图)

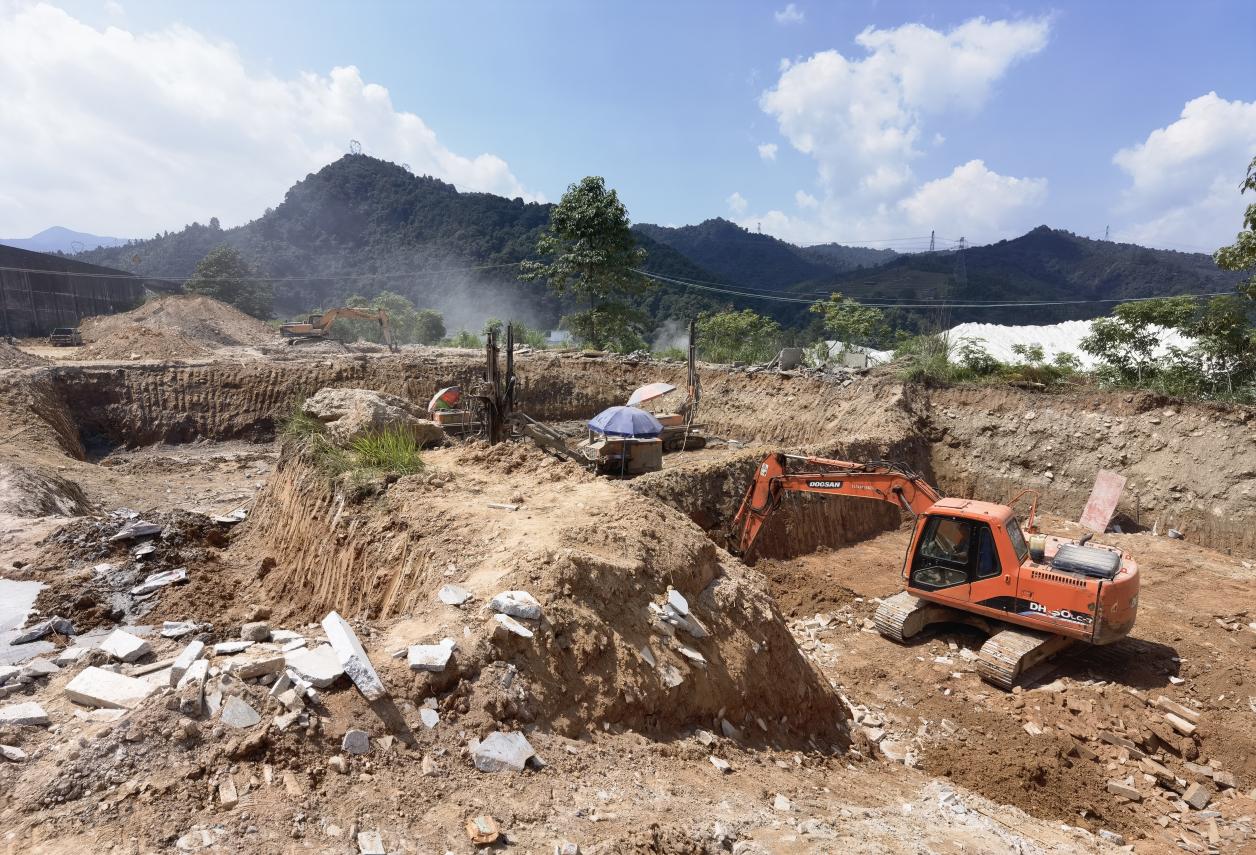

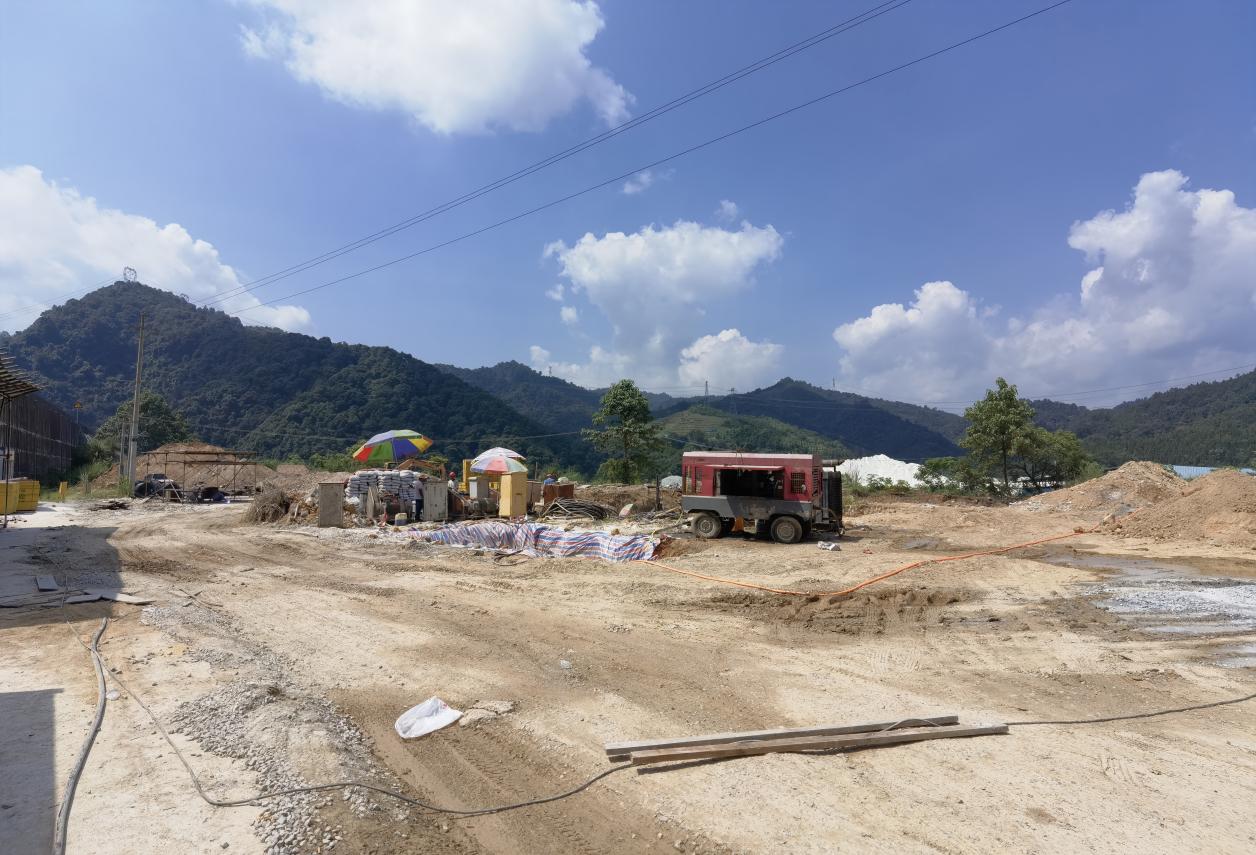

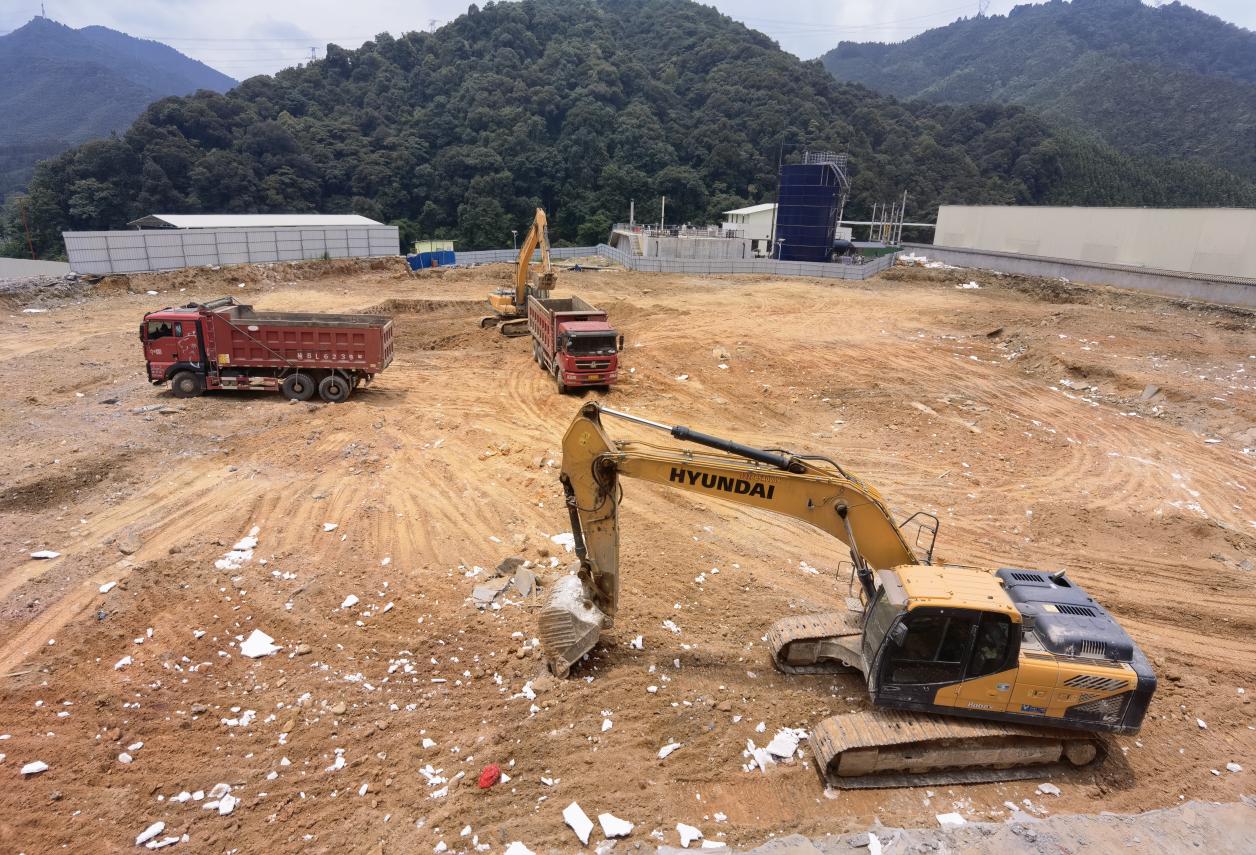

供水厂施工现场图1

供水厂施工现场图2

供水厂施工现场图3

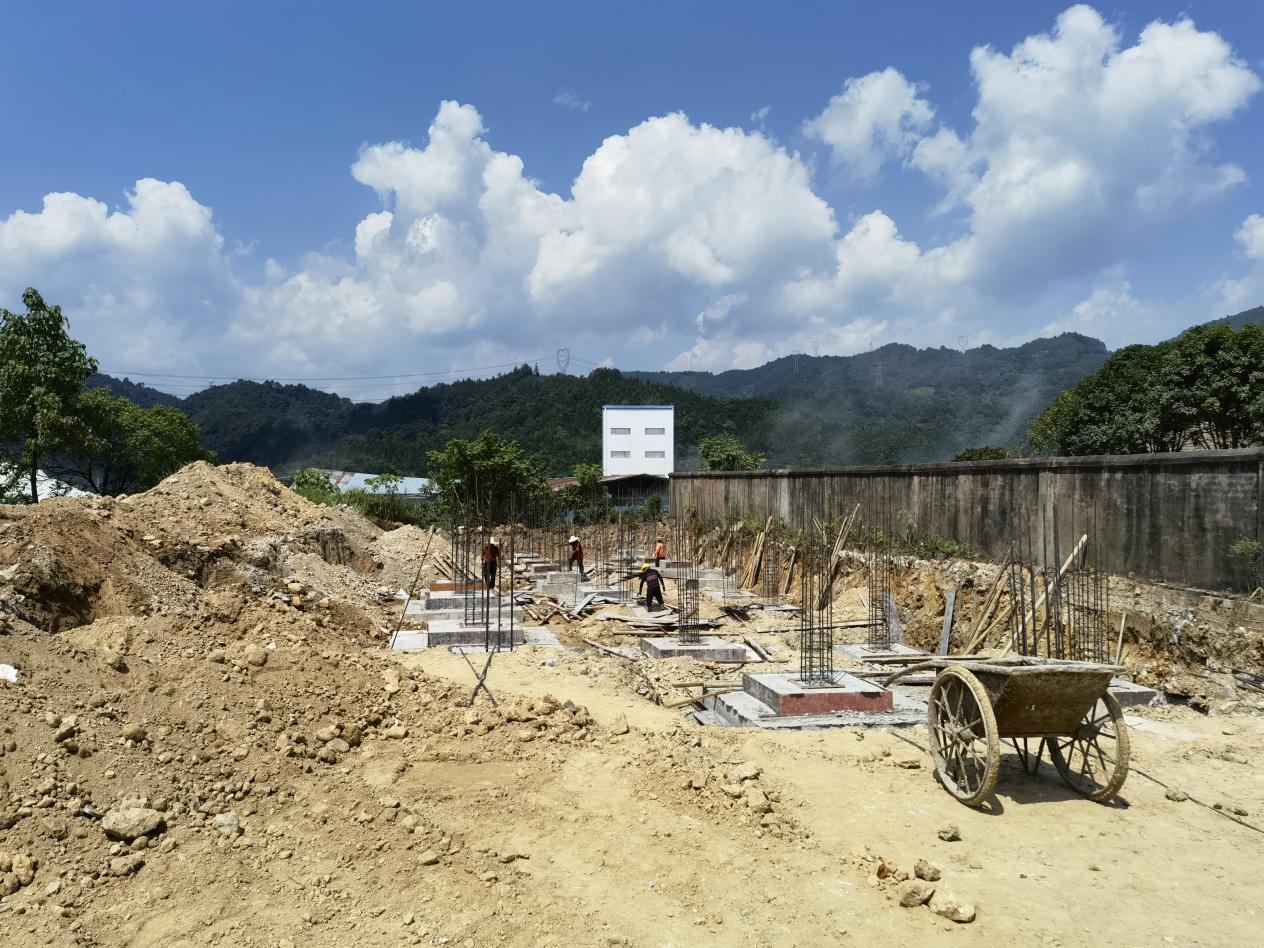

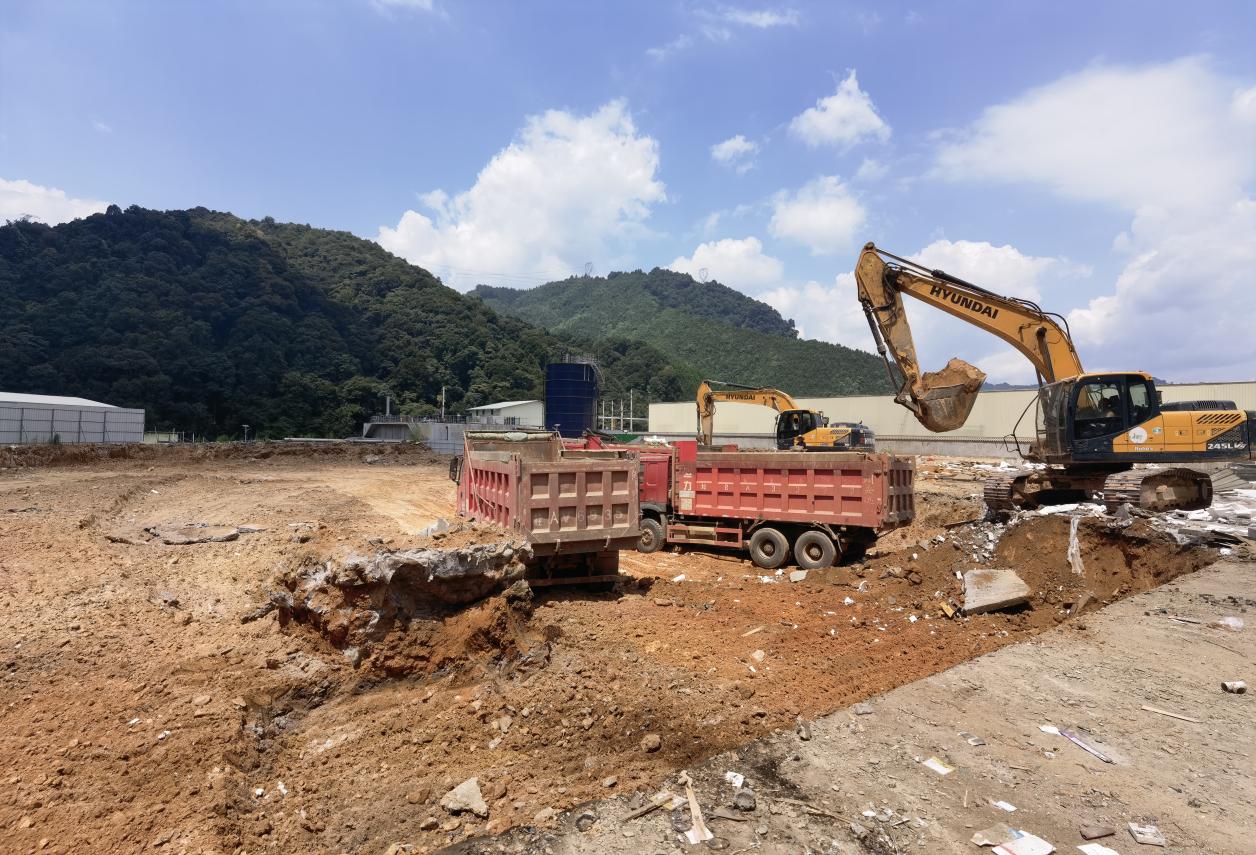

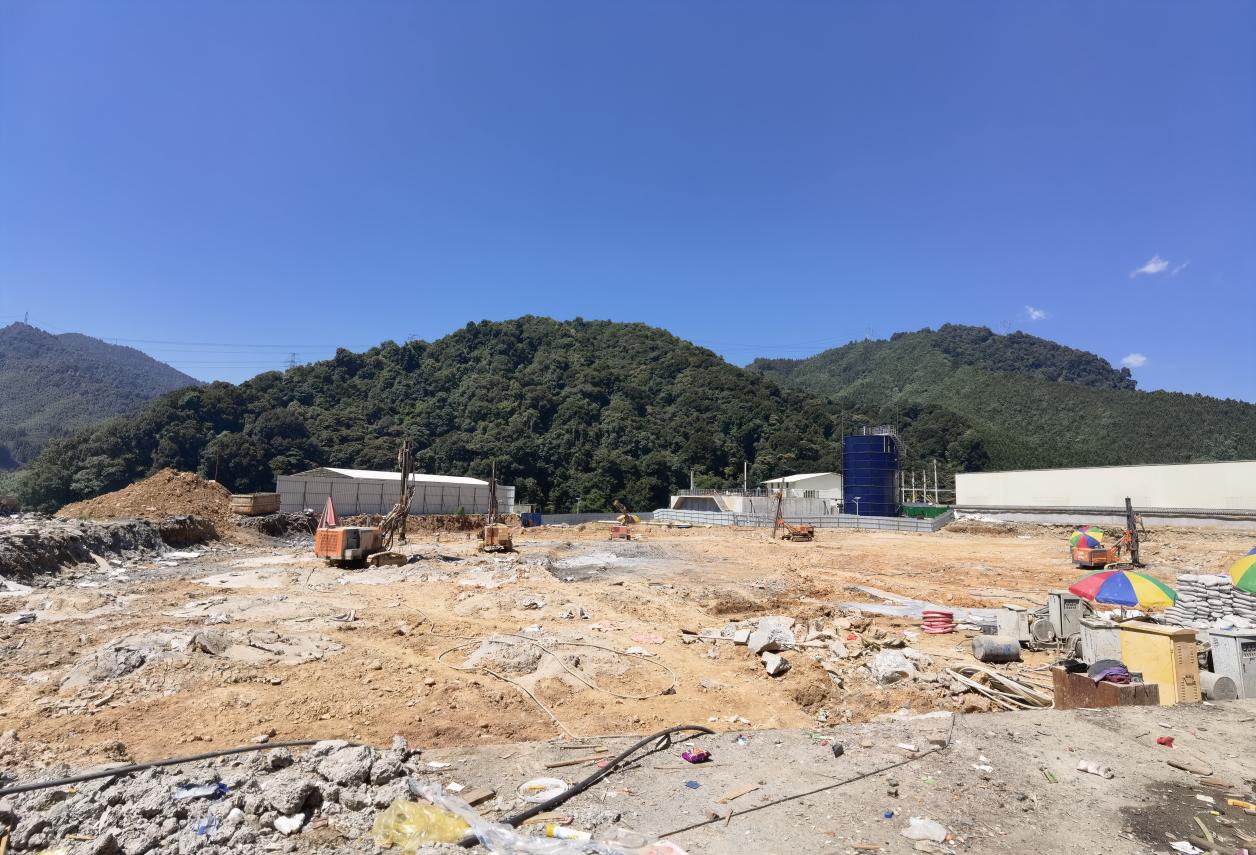

污水处理厂施工现场图1

污水处理厂施工现场图2

污水处理厂施工现场图3
龙胜县农村发展投资有限公司
2022年7月26日
